Završava se gradnja tunela od 12 kilometara za HE Dabar, iz Vlade RS-a kažu da je najduži na Balkanu
Tunel je dug 12.125 metara. Kako se navodi, riječ je o najdužem hidrotehničkom tunelu na Balkanu i drugom najdužem u jugoistočnoj Evropi.

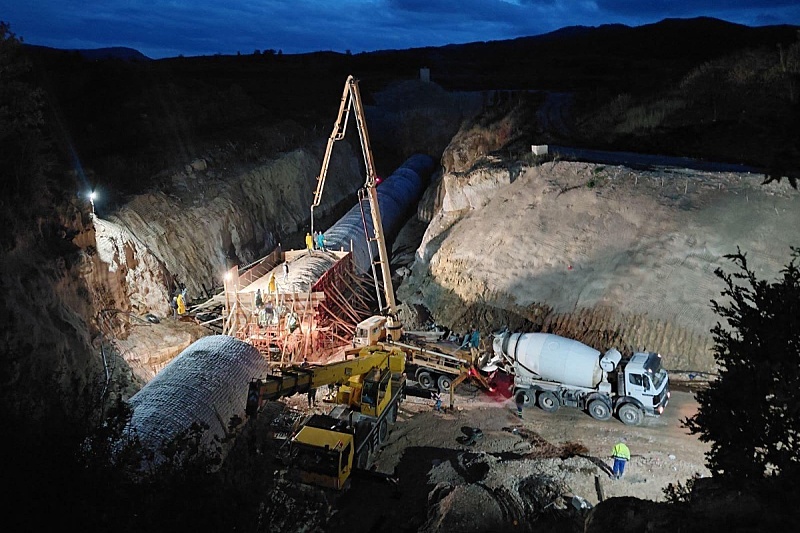

Kampada je dio betonske obloge tunela koji se betonira u jednom ciklusu. Završetkom betoniranja zaokružuje se najveći dio radova na tunelu, koji je probijen u jesen prošle godine.
Tunel spaja akumulaciju u Nevesinjskom polju s mašinskom zgradom elektrane u Dabarskom polju. Kao ključna spona sistema, trebao bi omogućiti puni kapacitet proizvodnje kad radovi budu završeni.
Hidroelektrana Dabar gradi se na slivu Trebišnjice, a investitor je Elektroprivreda Republike Srpske. Izgradnja je podijeljena na dva projekta.
Glavni izvođač radova na dovodnom tunelu je domaća kompanija Integral Inženjering. Mašinsku zgradu, akumulaciju Nevesinjsko polje i kanal kroz Dabarsko polje gradi kineska kompanija Gezhouba s podizvođačima.
Prema ranijim najavama, elektrana će imati snagu od 159,15 megavata. Generalni direktor Elektroprivrede RS Luka Petrović izjavio je prošle godine da je HE Dabar najveći hidroenergetski objekat koji javna kompanija gradi na prostoru bivše Jugoslavije u posljednjih 35 godina. Tada je kao rok za završetak projekta naveo jesen 2027. i proljeće 2028. godine, kada bi akumulacija trebala biti puna.
